7月23日11时,一场始料未及的故障在炎炎夏日中给市二医院总务科带来了高难度挑战,保障19层住院部大楼制冷的2组空调机组中的1号机组发生故障。
经维修人员检修断定,压缩机烧坏了,无法进行维修,机组必须进行更换,总务科立即与远在山东青岛的原厂家联系,却被告知此机组已更新换代,原型号已停产,如需原型号,厂家需派技术人员到我院核定参数后再进行生产,生产同机型至少需要3周,但19层住院部大楼现是单机运行,已是超负荷运转,长时间单机运行,组机很容易被烧毁,造成整个大楼空调瘫痪,鉴于此,总务科又与上海、广州等地多方厂家联系,但都因功率较小或不匹配等原因,无法采购到同类机组,后经院领导同意,总务科迅速从山东购买了高效、节能的空调机组。

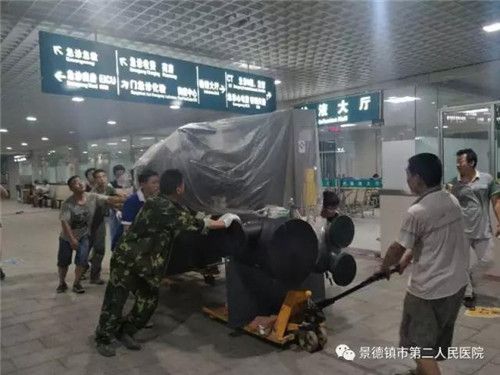

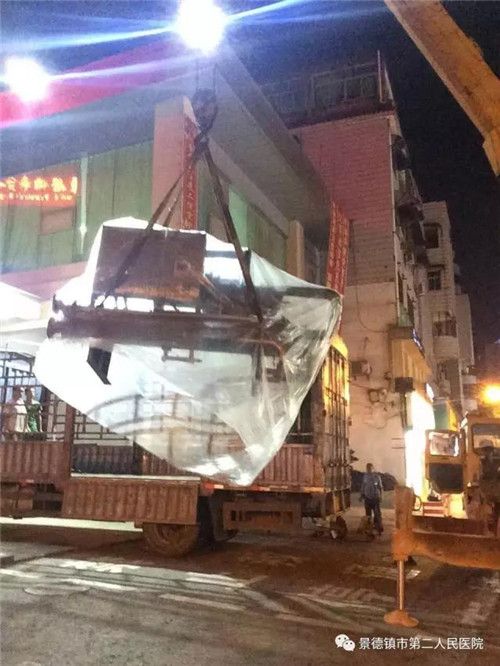

7月24日15时,机组从1100多公里的山东开始发出,为确保及时运到,医院要求厂家用专车运送,7月25日19点30分,机组抵达景德镇,但因此时段受交通管制,无法第一时间运往医院,院综治办立即与市公安交警支队协调,畅通绿色通道,使机组未耽误时间,及时抵达医院。

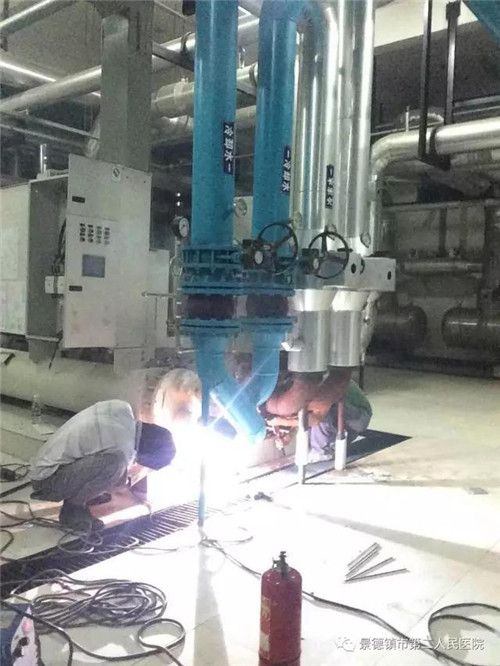

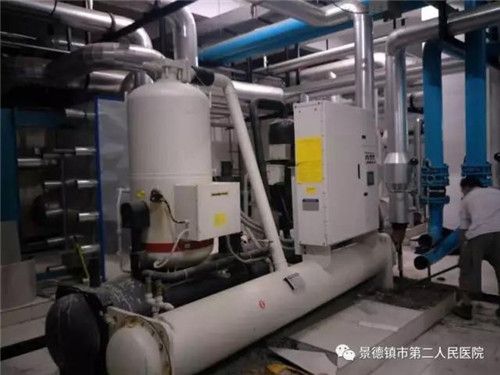

在机组安装过程中,由于机型的不同,相关的配件如管道、动力电缆都需更换,增加了大量的工作量和工作难度,并且购入的机组性能要求高,所需的150平方5芯动力电缆通过供电局、焦化等大型单位都未能找到,最后,总务科不得不将线路进行重新改道安装。为争分夺秒把机组安装到位,总务科在吕瑞春科长的带领下,李斌燕、王自成、江兴龙等彻夜守候在施工现场,直到7月26日14时,机组才安装到位,历时近18小时,空调机组恢复了正常的运行。
经过各方努力,从机组停止运行,到新机组开始工作仅用了75小时,可谓是打破常规,缩短了安装时间,使影响医疗工作减少到最低限度,保证了广大患者的安全。
